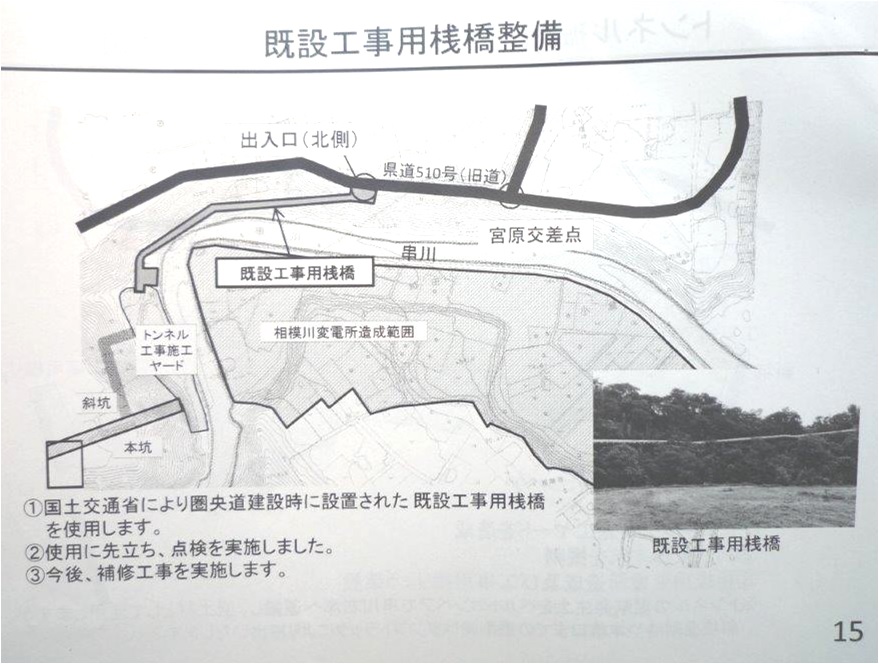

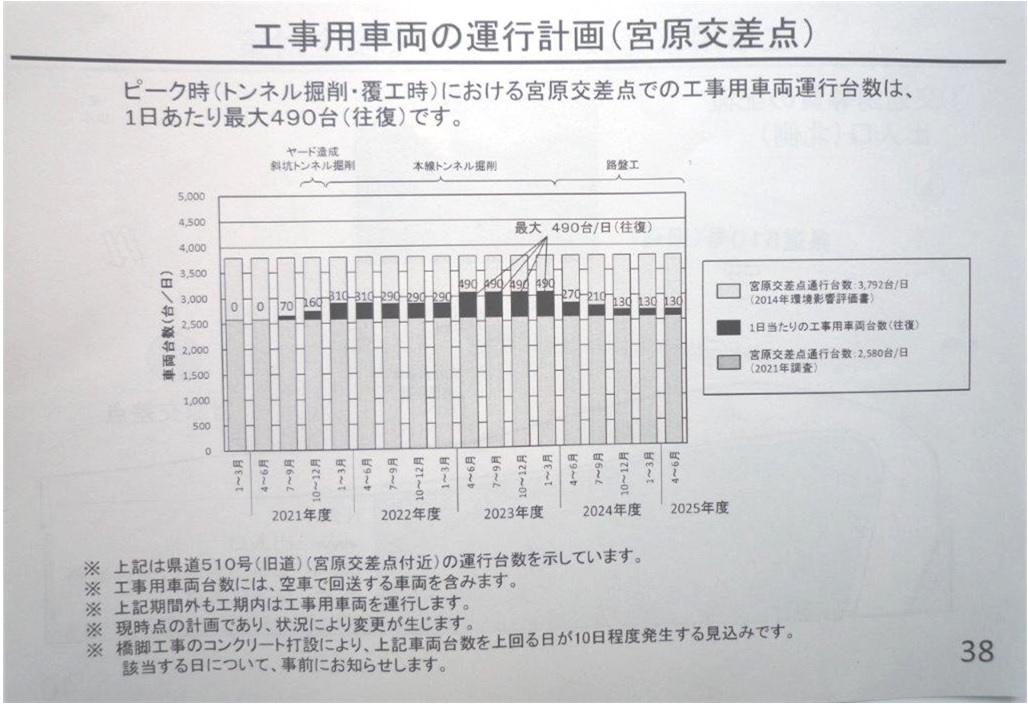

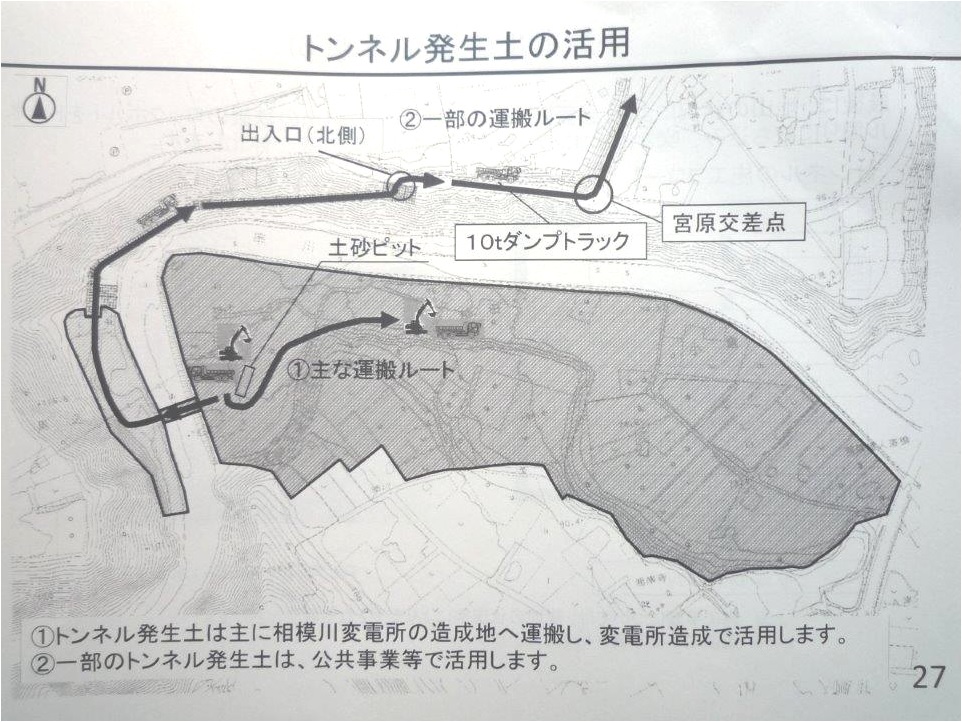

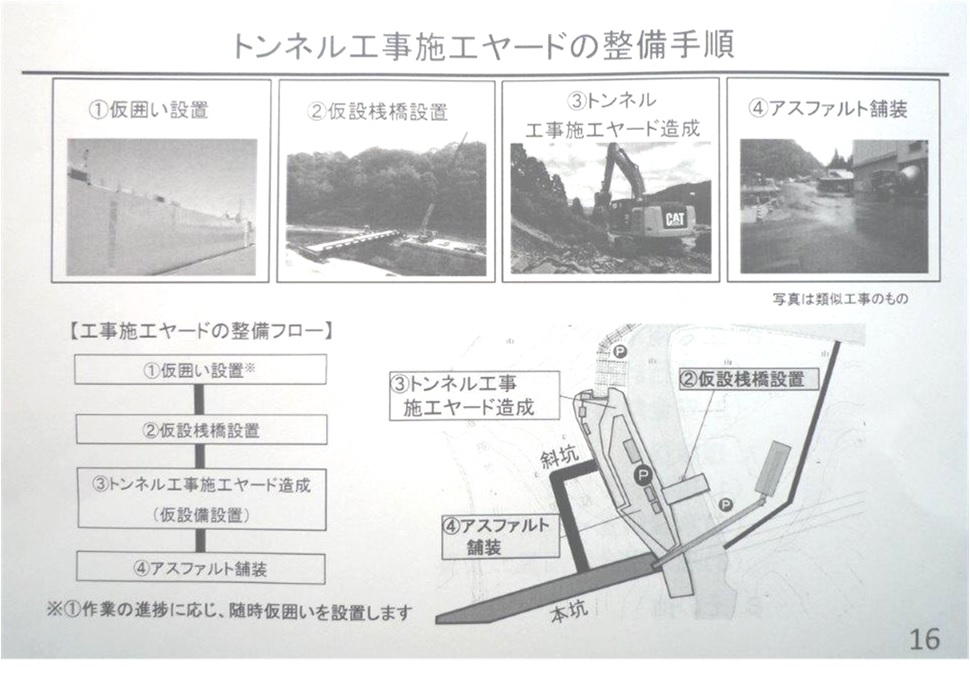

6/25、6/26、変電所予定地の小倉で工事説明会が開かれた。参加者は両日とも20人くらい。開催時間は1日目は90分、2日目は2時間弱だった。トンネル掘削の工事ヤードから工事を始め、掘削が始まれば残土を変電所の盛土に使う。工事車両の通行は主に、圏央道で使った道路(桟橋)⇒宮原交差点⇒津久井広域道路を使うという。工事は8月、転居した家の土台撤去から始めたいとしている。まだ人が住んでいる家もあり、圏央道下の串川の護岸工事は7月30日までの予定。トンネル工事ヤード部分の林地開発は、神奈川県との調整が終わった後にしかできない。
