相模川にそそぐ串川。串川に沿ってつくられる相模川変電所の土台造成工事とトンネル工事はまだ始まっていない。6月の工事説明会で8月から工事を始めたいとしていたが...。工事を始めるには様々な手続きが必要で、設計が固まっていないと許可の申請もできない。圏央道の高架橋の下をリニアの橋りょうが通るが、橋りょうの設計が固まっていないと河川区域専用許可(串川の上を使う)を県に申請できない。トンネルを掘るにも、神奈川県と林地開発の調整が必要で、設計が決まっていないと無理。

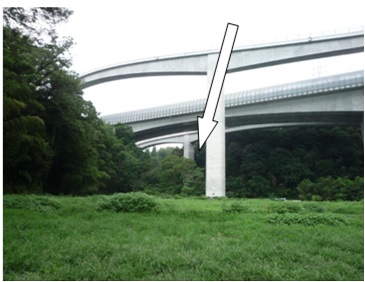

草刈りが行われていた 9/6↓

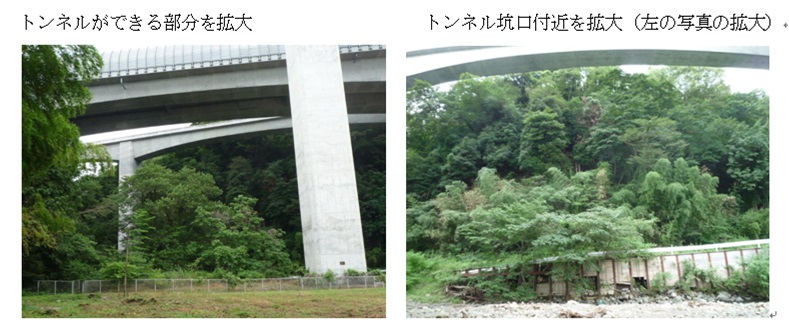

リニアの橋りょうが通る部分↓
2021.6.25、26 津久井トンネル(東工区)説明会資料↓
